Впродовж міжопаювального періоду 2025 року було виконано чимало робіт із підготовки до осінньо-зимового періоду 2025/2026 років. І якщо попередні роки підприємство головним чином фокусувалося на заміні теплових мереж, то цього року фокус змістився і в бік модернізації центральних теплових пунктів та котелень. Втім, заміна найбільш зношених ділянок трубопроводів, а також ліквідація аварійних ситуацій залишалася пріоритетною.
В планах на міжопалювальний період 2025 року була модернізація центральних теплових пунктів шляхом встановлення насосного обладнання та пластинчастих теплообмінників, отриманих від Проєкту енергетичної безпеки Агентства США з міжнародного розвитку (USAID ПЕБ).
Так наприкінці 2024 року ДКП «Луцьктепло» отримало від USAID ПЕБ 25 насосів на суму 7,5 млн грн та 15 пластинчастих теплообмінників на суму 4,5 млн грн. Отримана матеріально-технічна допомога була призначена для встановлення на потужностях із приготування гарячої води. Заміна на центральних теплових пунктах існуючого морально та фізично застарілого обладнання на нове енергоефективне дала б змогу не лише покращити якість послуг, але й зменшити споживання електричної енергії. Впродовж міжопалювального періоду насосне обладнання було встановлено у восьми центральних теплових пунктах, а пластинчасті теплообмінники – в дев’яти ЦТП та в одній із котелень.
При цьому встановлення основного та допоміжного обладнання центральних теплових пунктів виконувалося власними силами підприємства.
Окрім модернізації основного обладнання ЦТП підприємство продовжує виконувати диспетчеризацію та автоматизацію теплових пунктів, що дозволяє керувати процесом приготування гарячої води дистанційно та без постійної присутності обслуговуючого персоналу. Впродовж минулого міжопалювального періоду було автоматизовано 4 ЦТП. Загалом на підприємстві диспетчеризовано та автоматизовано 18 із 44 ЦТП, які забезпечують споживачів послугою з постачання гарячої води централізовано. Подібні роботи будуть виконуватися і в подальшому.

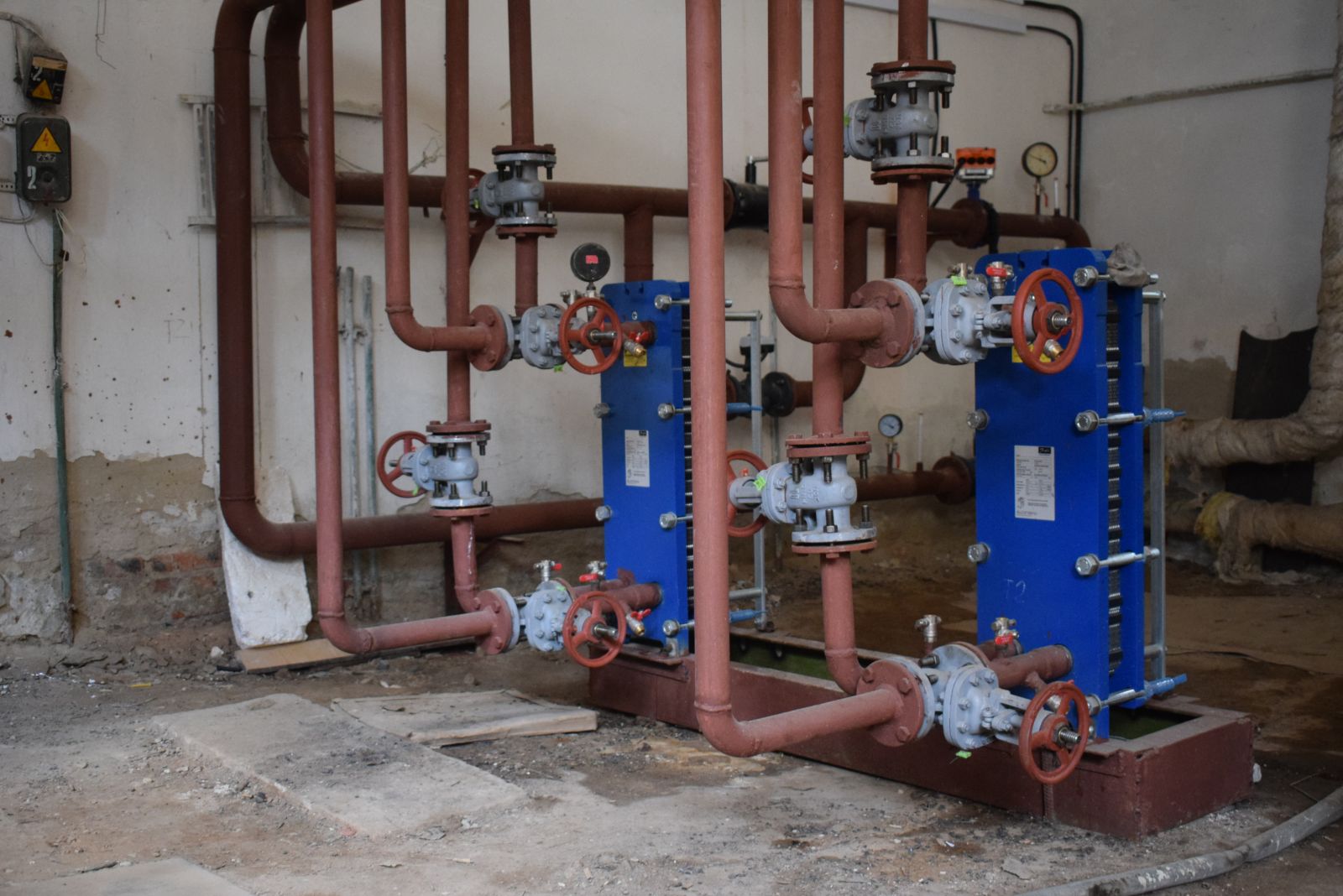

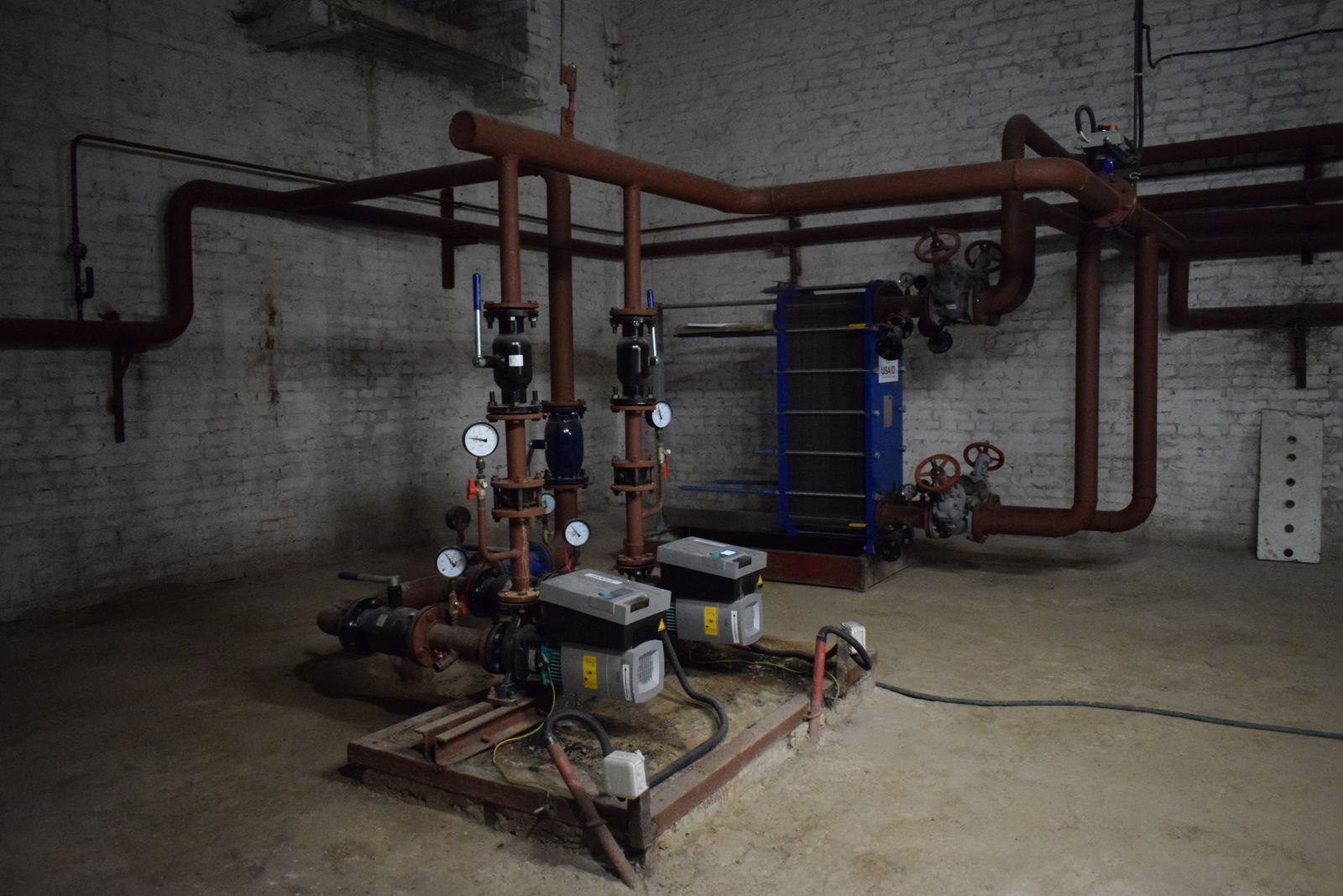

Обв'язка обладнання ЦТП із використанням теплообмінників та насосів, наданих USAID ПЕБ
Більшість котелень, які експлуатуються підприємством були збудовані в 60-х – 80-х роках минулого століття. За цей час не лише обладнання котелень, але й будівлі суттєво зносилися. І якщо впродовж попередніх років основне обладнання більшості котелень підприємства було модернізовано завдяки виконанню Проєкту централізованого теплопостачання м. Луцька, то стан будівель залишав бажати кращого. Зокрема, найбільше занепокоєння викликали покрівлі та вікна.
Тож плануючи роботи на міжопалювальний період 2025 року було прийнято рішення про реконструкцію покрівель та заміну вікон на 2 квартальних котельнях. Таке рішення було прийнято не лише з огляду на протікання у випадку сильних дощів, але й з міркувань енергоефективності. Адже після модернізації обладнання втрати тепла в котельнях суттєво зменшилися, а «діряві» вікна та покрівлі не сприяли збереженню залишкового тепла в приміщенні.
Роботи із реконструкції покрівель передбачали як тепло-, так і гідроізоляцію та виконувалися із залученням підрядників. Існуючі ж вікна – також із залученням підрядників, - було замінено на нові металопластикові легкоскидної конструкції. Вартість реконструкції покрівель на двох котельнях склала 4,89 млн грн, а заміна усіх вікон на цих же котельнях обійшлася у 3,02 млн грн.

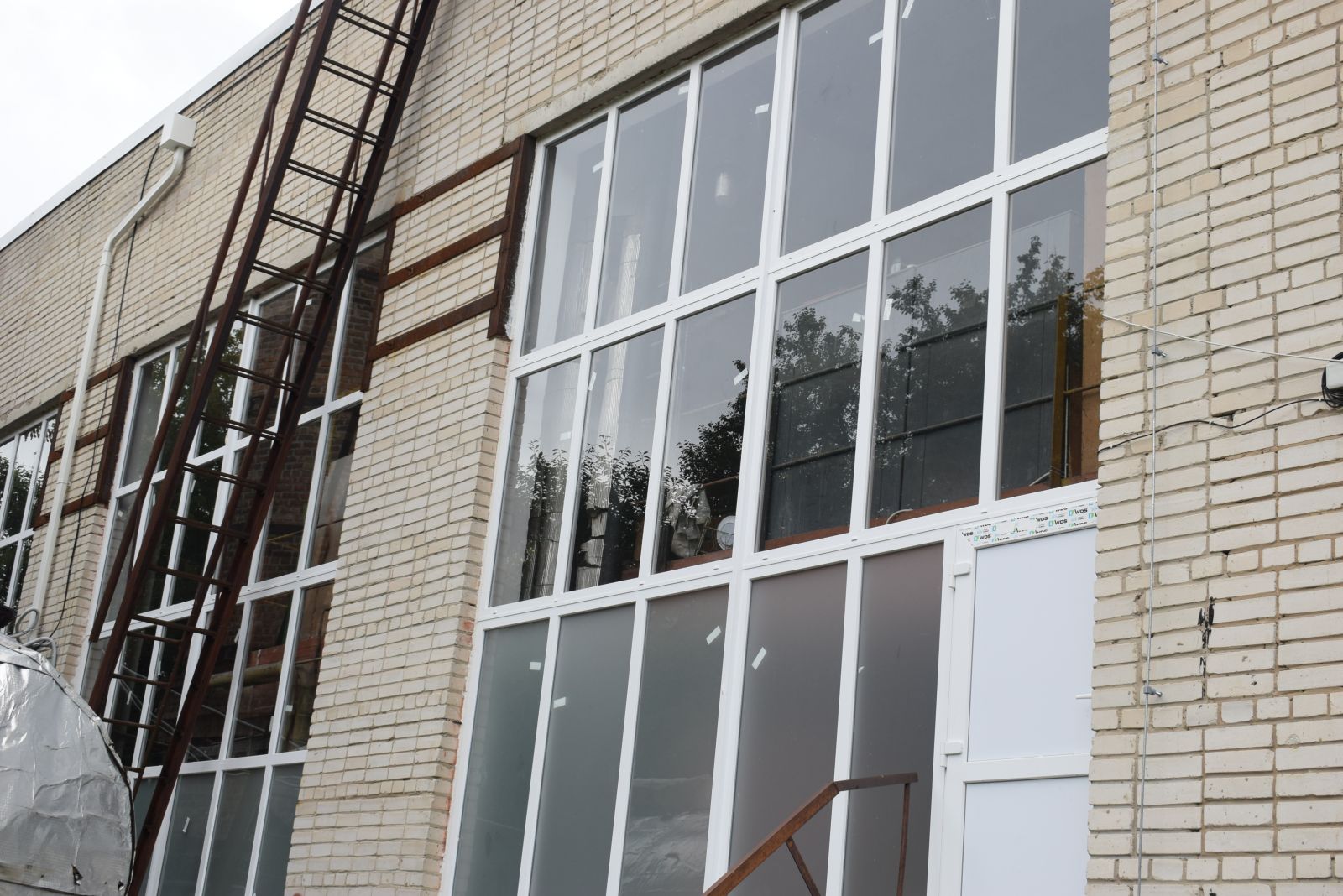

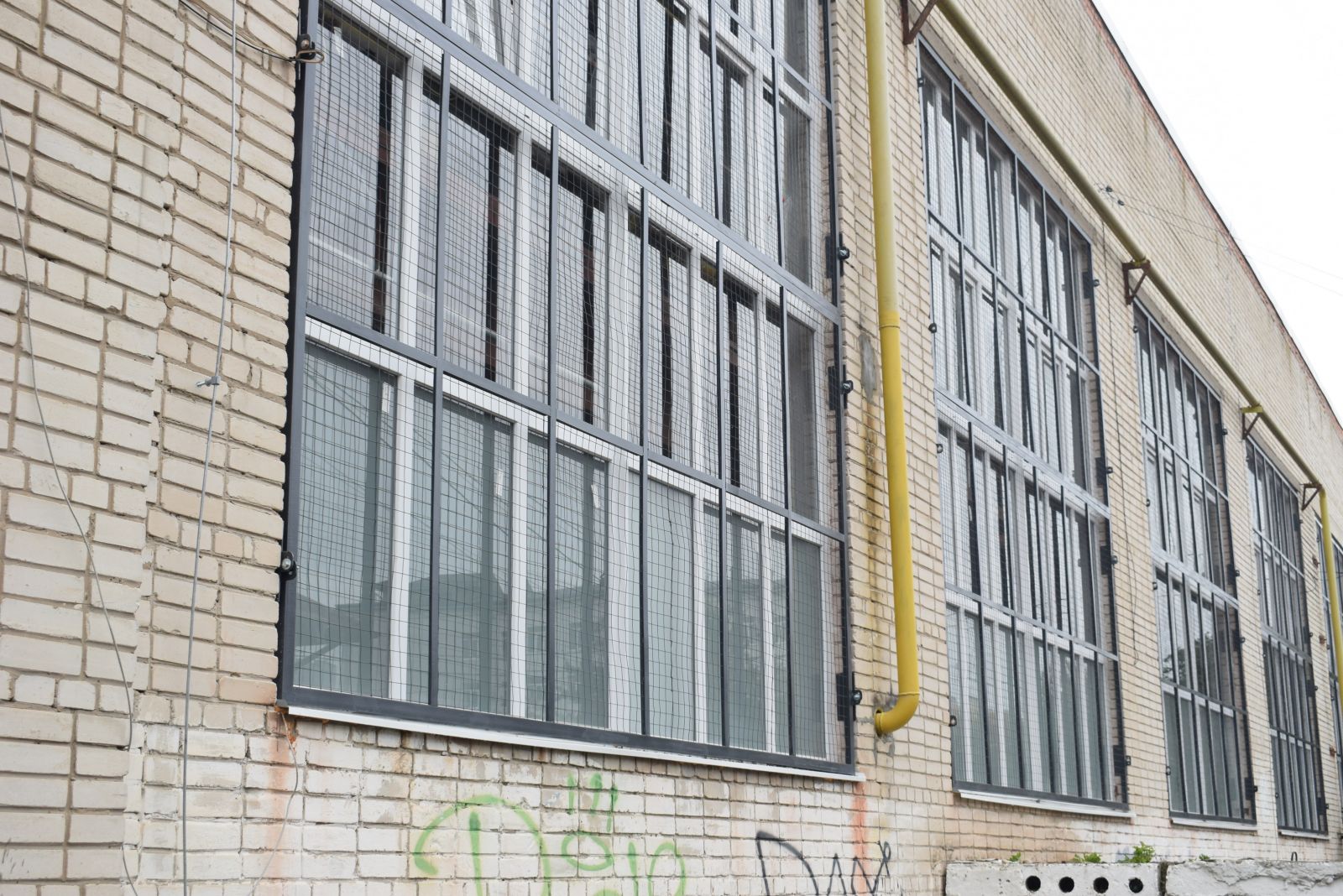

Вікна котельні до та після заміни

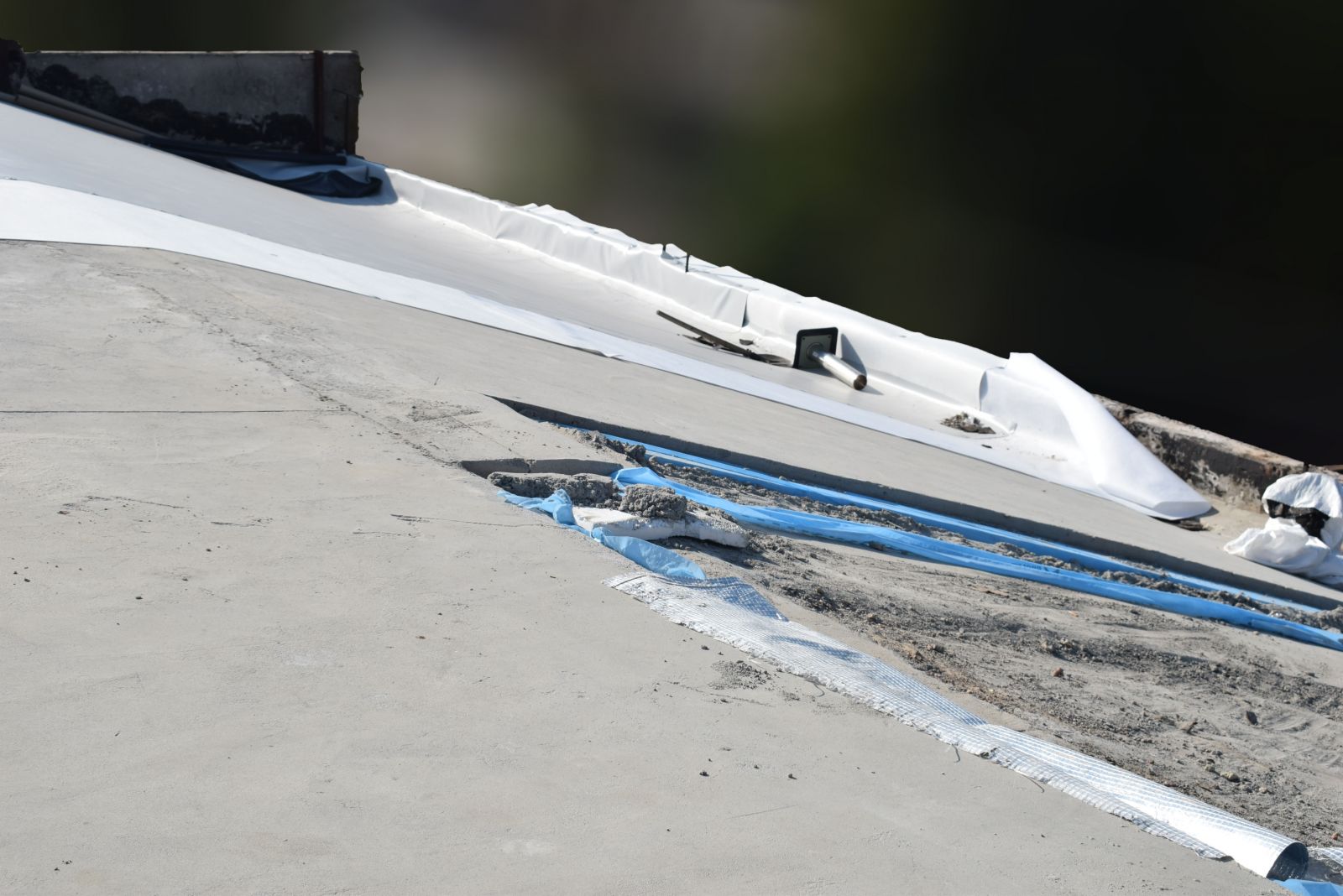

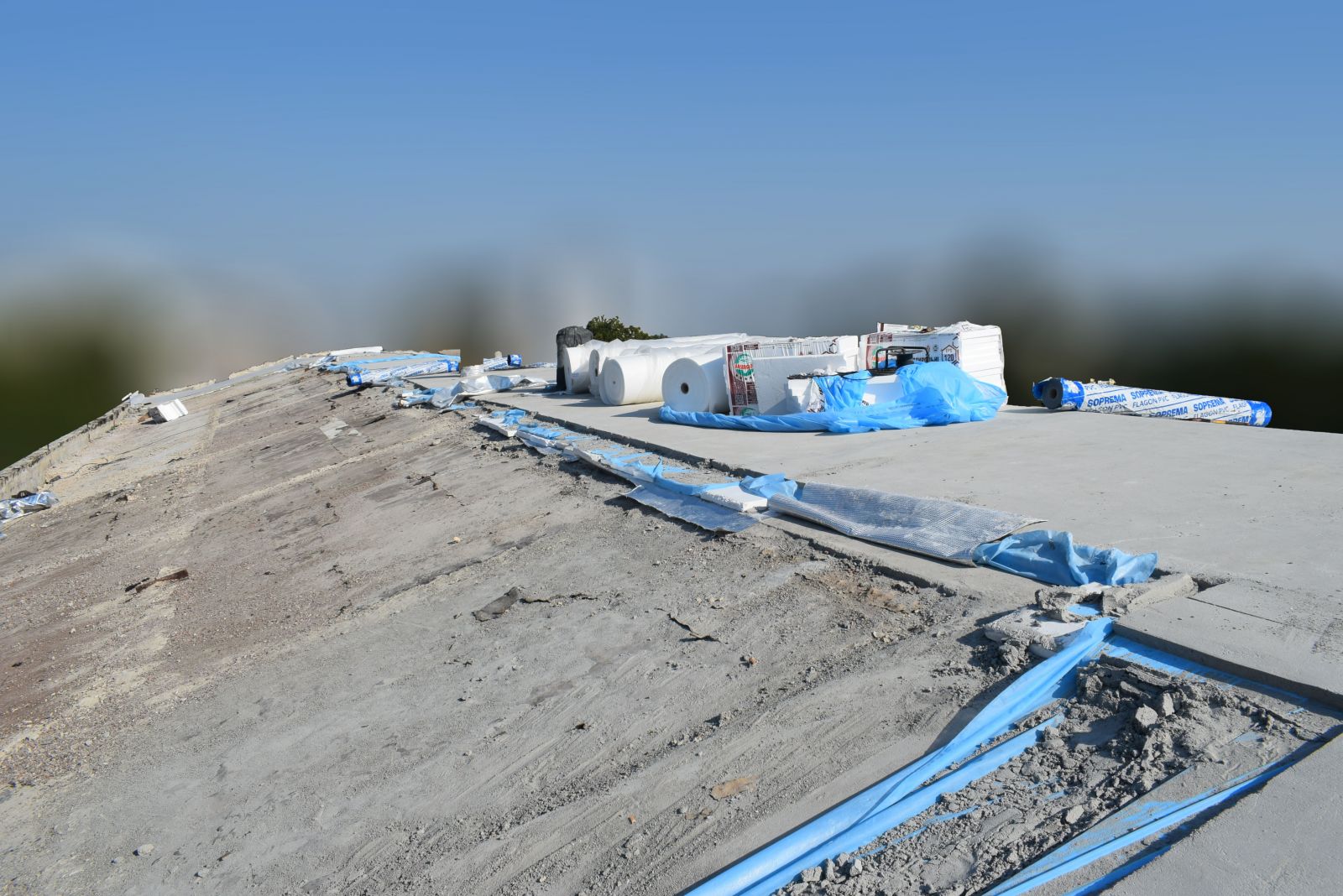

Хід реконструкції покрівлі котельні
Впродовж міжопалювального періоду 2025 року аварійно-відновлювальними бригадами підприємства було ліквідовано 104 витоки на теплових мережах. Окрім того, на 8 об’єктах було виконано планові роботи із заміни найбільш зношених ділянок трубопроводів на нові попередньо-ізольовані. При цьому на об’єктах виконувалися земляні роботи, порушувалась цілісність асфальту та мощення бруківки.
Читати більше: Підсумки міжсезоння 2025: що зроблено на мережах в рамках підготовки до опалювального сезону
І якщо відновлення благоустрою при виконанні робіт в межах зеленої зони виконувалося власними силами і відразу після ліквідації аварійної ситуації, то відновлення мощення бруківки й асфальтованого покриття потребувало часу для усадки ґрунту, а у випадку із асфальтуванням – залучення підрядника.
Загалом 67 об’єктів потребували відновлення асфальтування загальною площею 2077 м2, а на 37 об’єктах порушення благоустрою було відновлено мощення 1014 м2 бруківки. На ці потреби було витрачено 4,24 млн грн. До кінця 2025 року благоустрій було відновлено на усіх об’єктах, де впродовж міжсезоння виконувався ремонт теплових мереж.

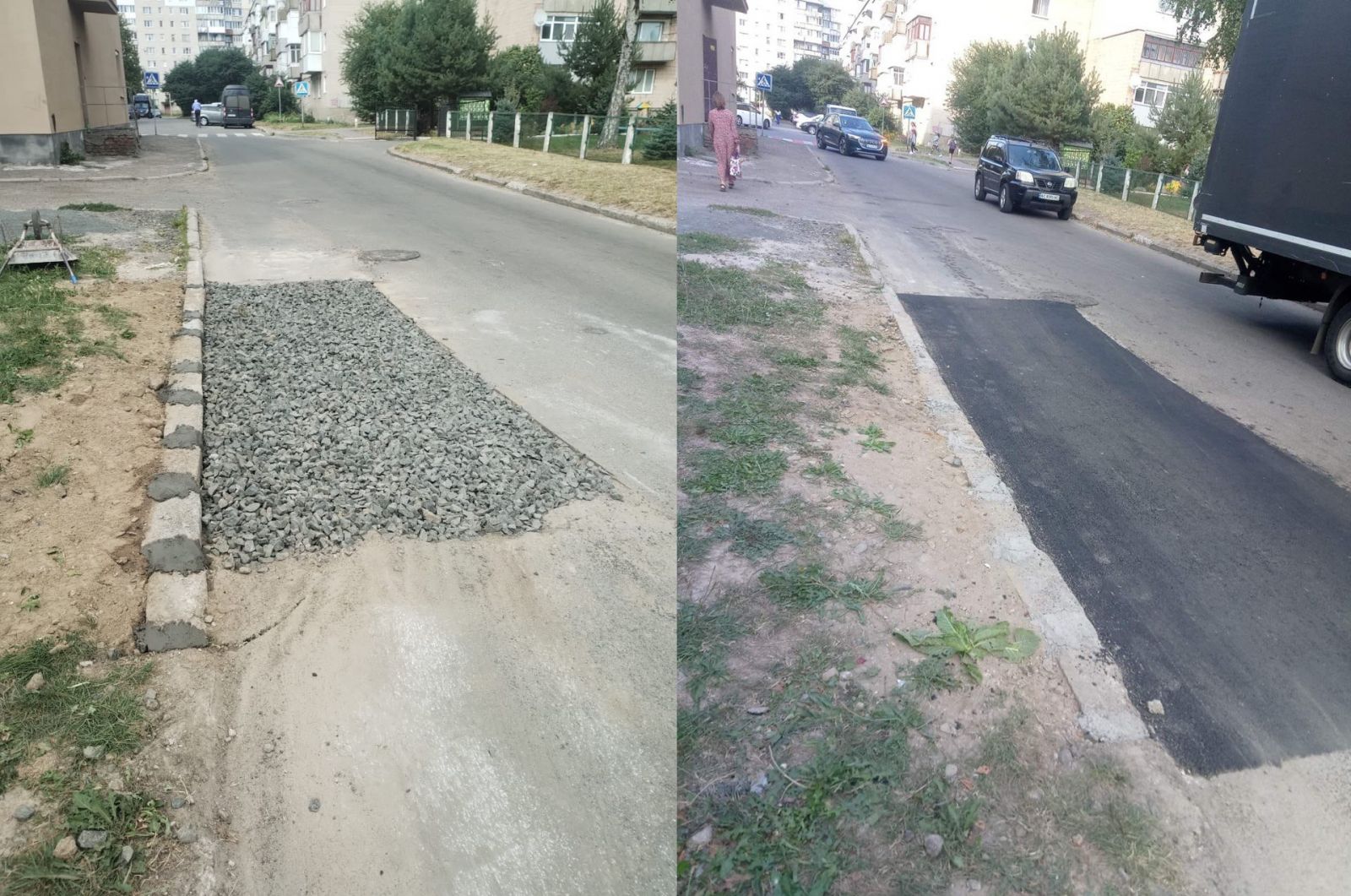

Влаштування щебеневої подушки із подальшим асфальтуванням після усадки ґрунту
.jpg)
.jpg)
.jpg)

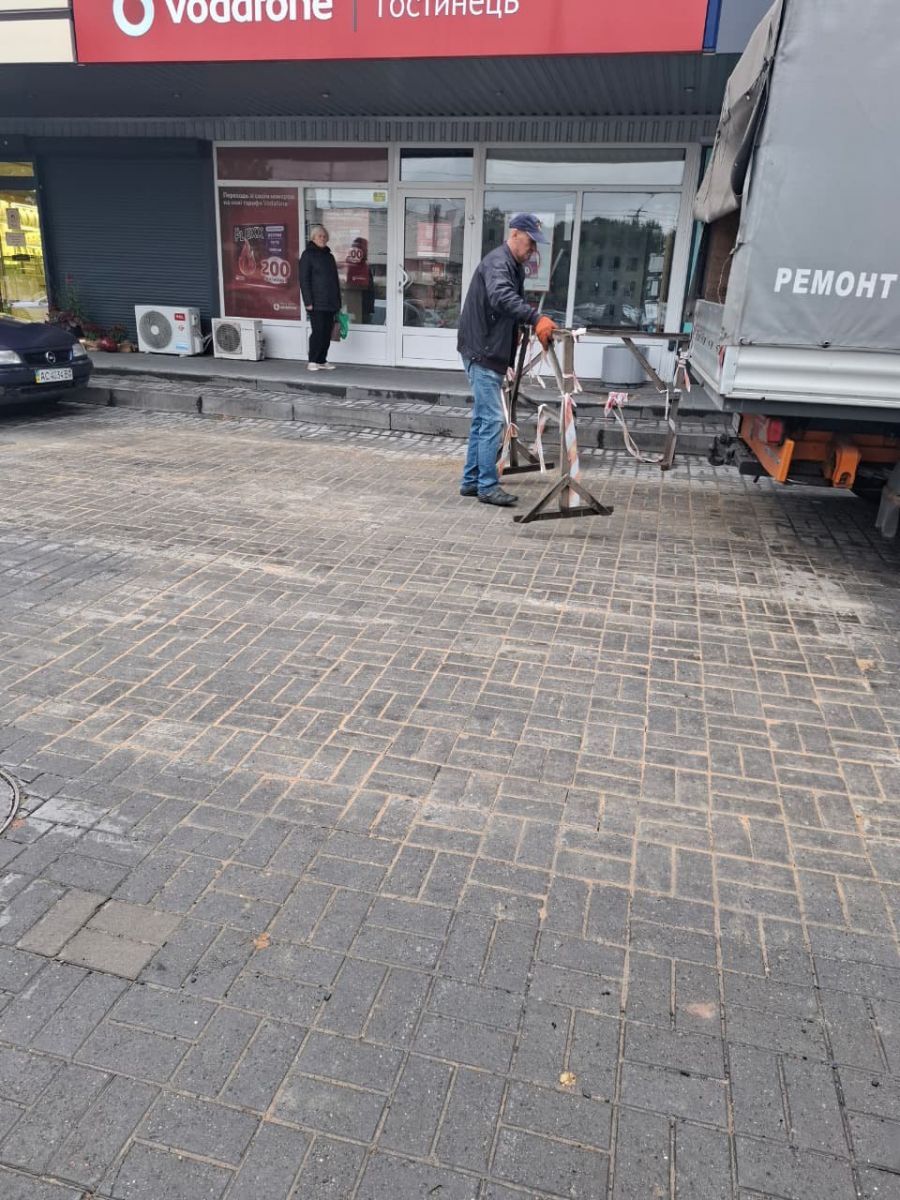

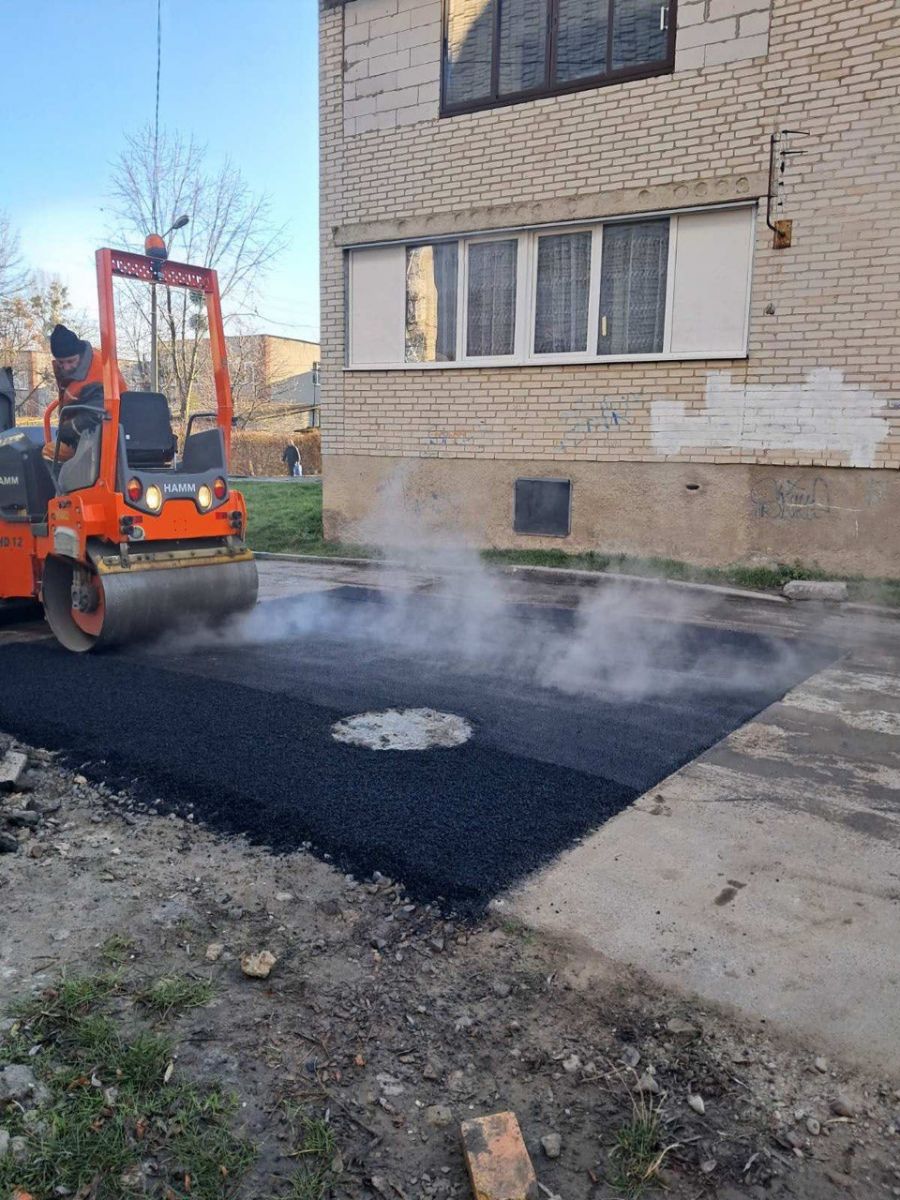

Відновленя мощення бруківки та асфальту на різних об'єктах
